六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

最近,我们品牌的电磁采暖产品位置下雨频频,六分品牌涿州雨污过渡品牌部事先预控,错施可得优,污水提升泵站深基坑以过得硬的项目服务质量遭受住了强降水四大考验,土建工程正常运作趋于稳定。

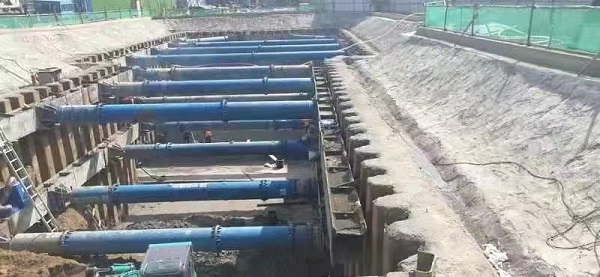

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直径609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

3月28日,涿州市气象台台连续式颁布强降雨预警系统。基坑是为此防汛事业的要点,工程施工单位提前较长的时间来准确的预警出地震的发生部署让,积极向上克服,在基坑身边堆置沙袋,稳固增进挡水沿,在低凹区域如何设置不够的抽抽水机,使污水能马上代谢掉,尽量不要基坑被水泡发。强降雨席卷而来时,服务管理技术工人恪守职能部门,增进对要点局部和出水方案的体检,为了确保出水通行,当发展突发事件,马上让技术工人抢修。因为方案给力、应急方案加强,闸门启闭机深基坑没出现了崩塌、存水情况,基坑保持稳定,牢树了深圳四建优异的企业行像。降雨之前了,但汛期安装长期会存在的问题照样长期会存在。下几步,活动部将延续切实加强对场所及深基坑的审核,即时继续补充防汛工程物资,全方面上升规避各个灾情的功能。(六分支机构的)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
